هزینه ساخت ساختمان در سال ۱۴۰۵ را نمیتوان با یک عدد ثابت و عمومی بیان کرد. نوع ساختمان، شهر محل اجرا، تعداد طبقات، سیستم سازهای، کیفیت مصالح، سطح تأسیسات، مدت پروژه و شیوه مدیریت اجرا، همگی بر هزینه نهایی اثر میگذارند. حتی دو ساختمان با مساحت و تعداد طبقات یکسان ممکن است به دلیل تفاوت در طراحی، مشخصات فنی، شرایط زمین و سطح کیفیت، هزینه ساخت کاملاً متفاوتی داشته باشند.
از طرف دیگر، آنچه معمولاً با عنوان «هزینه هر متر مربع ساخت» اعلام میشود، همیشه شامل تمام هزینههای پروژه نیست. برخی برآوردها فقط عملیات اجرایی ساختمان را پوشش میدهند و هزینههایی مانند طراحی، اخذ مجوز، عوارض، بیمه، انشعابات، تجهیز کارگاه، مدیریت پروژه، تأمین مالی و خواب سرمایه را در نظر نمیگیرند. به همین دلیل، اتکا به یک قیمت متری بدون بررسی اجزای آن میتواند باعث کسری بودجه در میانه پروژه شود.
افزایش قیمت نهادههای ساختمانی نیز برآورد هزینه را دشوارتر کرده است. بر اساس گزارش منتشرشده از آمار رسمی، شاخص قیمت نهادههای ساختمانهای مسکونی شهر تهران در زمستان ۱۴۰۴ نسبت به فصل قبل ۳۶ درصد و نسبت به فصل مشابه سال قبل ۹۶٫۸ درصد افزایش داشته است. چنین نوسانی نشان میدهد که برآوردهای ساختمانی باید دارای تاریخ مبنا، دامنه عدمقطعیت و برنامه بهروزرسانی باشند.
در این راهنما تلاش میکنیم تصویری کاربردی از هزینه ساخت ساختمان در ایران ارائه کنیم؛ از قیمت تقریبی هر متر مربع و اجزای اصلی هزینه گرفته تا عوامل افزایش قیمت، هزینههای پنهان، انتخاب نوع اسکلت و راهکارهای کنترل بودجه. اعداد درجشده در این مقاله برای برآورد اولیه و امکانسنجی مناسباند، اما جایگزین متره، برآورد و قیمتگیری اختصاصی برای یک پروژه مشخص نیستند.
نکته مهم: تمام قیمتهای این مقاله باید همراه با شهر پروژه، تاریخ برآورد، سطح کیفیت و حدود خدمات در نظر گرفته شوند. قیمت متری بهتنهایی مبنای مطمئنی برای عقد قرارداد یا تأمین بودجه نیست.
هزینه ساخت هر متر مربع ساختمان در سال ۱۴۰۵ چقدر است؟
در یک برآورد اولیه، هزینه ساخت ساختمان را میتوان از حاصلضرب زیربنای ناخالص پروژه در هزینه تقریبی ساخت هر متر مربع به دست آورد. بااینحال، قیمت هر متر مربع باید متناسب با نوع پروژه و سطح کیفیت انتخاب شود. ساختمانی با طراحی ساده، مصالح متعارف و تأسیسات پایه، در گروه اقتصادی یا استاندارد قرار میگیرد؛ درحالیکه استفاده از نمای پیچیده، تجهیزات مکانیکی و برقی پیشرفته، مصالح وارداتی یا طراحی داخلی سفارشی، پروژه را وارد گروه باکیفیت یا لوکس میکند.

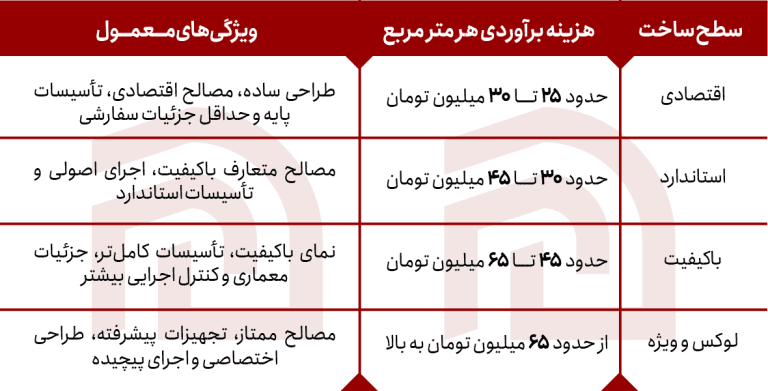

جدول زیر یک دامنه اولیه برای بررسی امکانپذیری مالی پروژه ارائه میدهد. این ارقام شامل قیمت زمین نیستند و ممکن است هزینههای عوارض، تأمین مالی، انشعابات خاص و برخی خدمات حرفهای نیز جداگانه محاسبه شوند.
این بازهها قیمت قطعی بازار نیستند، بلکه برای بودجهریزی مقدماتی پیشنهاد میشوند. در شرایط نوسانی، حتی فاصله میان زمان تهیه برآورد و خرید مصالح میتواند هزینه واقعی را تغییر دهد. بنابراین بهتر است تاریخ اعتبار برآورد مشخص باشد و برای بخشهای پرنوسان مانند فولاد، سیمان، تجهیزات مکانیکی، کابل و اقلام وارداتی، استعلامهای جدید گرفته شود.

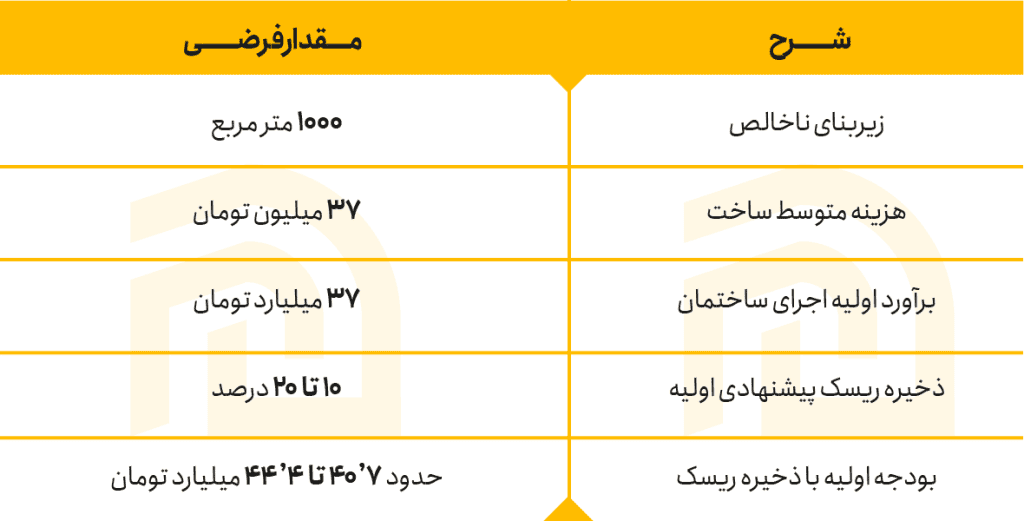

برای مثال، اگر زیربنای ناخالص یک ساختمان مسکونی ۱۰۰۰ متر مربع باشد و سطح ساخت استاندارد با میانگین تقریبی ۳۷ میلیون تومان برای هر متر مربع در نظر گرفته شود، هزینه اولیه اجرای ساختمان حدود ۳۷ میلیارد تومان خواهد بود. این عدد هنوز هزینه زمین، عوارض، تأمین مالی و ذخیره ریسک را شامل نمیشود.
در پروژههای ساختمانی، زیربنای مورد استفاده برای محاسبه هزینه نیز اهمیت دارد. گاهی مالک فقط مساحت مفید واحدها را در نظر میگیرد، درحالیکه هزینه ساخت به فضاهای مشاع، راهپله، آسانسور، لابی، پارکینگ، انباری، موتورخانه و سایر سطوح ساختهشده نیز تعلق میگیرد. برای جلوگیری از خطا، مبنای محاسبه باید «زیربنای ناخالص قابلساخت» یا زیربنای مندرج در نقشهها و مجوز پروژه باشد.
قیمتهای پایهای که در تعرفههای خدمات مهندسی یا مقررات اداری اعلام میشوند نیز الزاماً معادل هزینه واقعی اجرای ساختمان در بازار نیستند. این ارقام ممکن است برای محاسبه تعرفه طراحی، نظارت یا سایر خدمات قانونی به کار روند و نباید بدون بررسی، بهعنوان قیمت قطعی ساخت استفاده شوند. تعرفه خدمات مهندسی سال ۱۴۰۵ نیز در سطح کشور ابلاغ شده، اما جزئیات اجرایی و ضرایب آن میتواند در استانهای مختلف متفاوت باشد.
برای مطالعه جزئیات، روش بهروزرسانی قیمتها و برآورد هزینه بر اساس تعداد طبقات، شهر و سطح کیفیت، مقاله «هزینه ساخت هر متر مربع ساختمان در سال ۱۴۰۵» را مطالعه کنید.
هزینه ساخت ساختمان شامل چه بخشهایی است؟
هزینه ساخت فقط به خرید مصالح و پرداخت دستمزد کارگران محدود نمیشود. یک پروژه ساختمانی از زمان شکلگیری ایده تا زمان بهرهبرداری، مجموعهای از هزینههای مستقیم، غیرمستقیم، قانونی، مدیریتی و مالی ایجاد میکند. هرچه این اجزا در ابتدای پروژه دقیقتر شناسایی شوند، احتمال کسری بودجه، توقف کار و تصمیمهای عجولانه کاهش پیدا میکند.
برای یک برآورد قابلاتکا، هزینه کل پروژه را میتوان به شش گروه اصلی تقسیم کرد:
۱. هزینههای مطالعات، طراحی و خدمات مهندسی

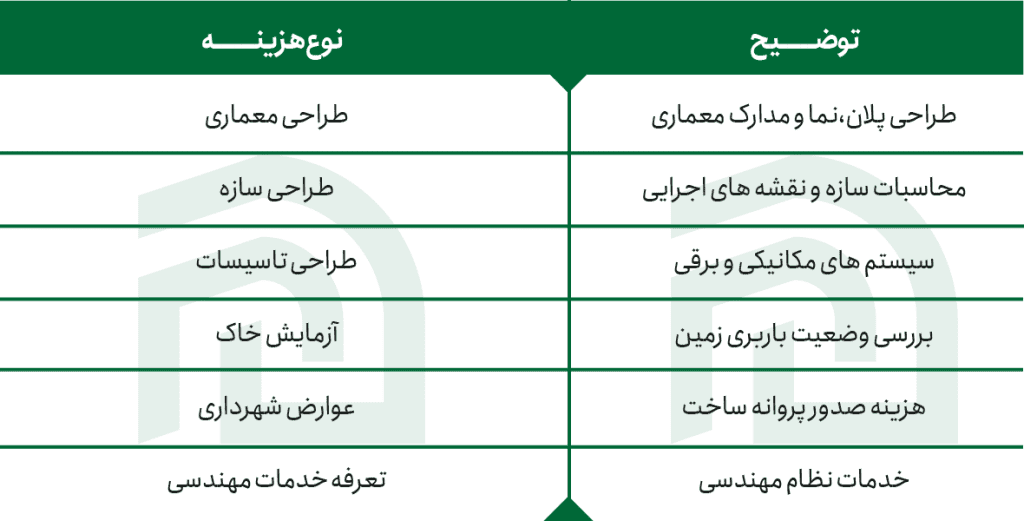

این گروه شامل مطالعات امکانسنجی، برداشت وضع موجود، آزمایش خاک، معماری، طراحی سازه، تأسیسات مکانیکی و برقی، نقشهبرداری، طراحی نما، تهیه نقشههای اجرایی، متره و برآورد و خدمات مشاوره تخصصی است.کاهش غیرمنطقی هزینه طراحی معمولاً صرفهجویی واقعی ایجاد نمیکند. نقشههای ناقص، ناهماهنگی میان معماری و تأسیسات، جزئیات اجرایی ضعیف و تغییرات حین ساخت میتوانند چندین برابر مبلغ صرفهجوییشده، دوبارهکاری و اتلاف مصالح ایجاد کنند.
2. هزینههای قانونی و پیش از ساخت
عوارض شهرداری، صدور پروانه، خدمات نظام مهندسی، بیمه، آزمایشهای فنی، مجوزهای موردنیاز، هزینه انشعابات و برخی پرداختهای مرتبط با دستگاههای خدماترسان در این گروه قرار میگیرند.میزان این هزینهها به شهر، منطقه، کاربری، تراکم، تعداد طبقات و شرایط ملک وابسته است. به همین دلیل، برآورد هزینه پیش از ساخت باید بر اساس استعلام پروژه انجام شود و نمیتوان یک درصد ثابت را برای تمام ساختمانها به کار برد.
بیشتر بدانید : هزینههای پیش از ساخت و هزینههای پنهان پروژه :شامل طراحی، مجوزها، عوارض، نظام مهندسی، آزمایش خاک، بیمه، انشعابات، تجهیز کارگاه، دوبارهکاری، تأخیر و خواب سرمایه خواهد بود.
۳. هزینههای مستقیم اجرا

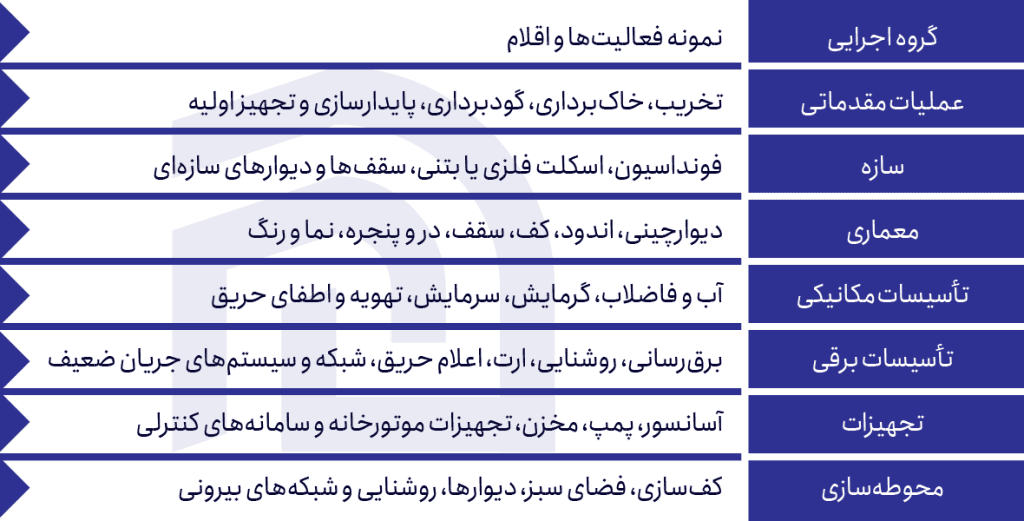

هزینههای مستقیم، بخش قابلمشاهده بودجه ساخت هستند و مستقیماً به عملیات اجرایی و اجزای فیزیکی ساختمان تعلق دارند. مهمترین آنها عبارتاند از:
سهم هر بخش به نوع پروژه وابسته است. برای نمونه، هزینه تأسیسات در یک ساختمان اداری مجهز، بیمارستان یا مرکز داده میتواند بسیار بیشتر از یک ساختمان مسکونی متعارف باشد. همچنین در ساختمانهایی با نمای خاص، سهم معماری و پوسته خارجی افزایش پیدا میکند.
۴. هزینههای غیرمستقیم اجرا
برخی هزینهها مستقیماً به یک متر مربع دیوار، سقف یا کف اختصاص پیدا نمیکنند، اما برای اجرای پروژه ضروریاند. تجهیز و برچیدن کارگاه، حقوق عوامل سرپرستی، نگهبانی، ایمنی، مصرف آب و برق کارگاه، ماشینآلات عمومی، دفاتر کارگاهی، حملونقل، کنترل کیفیت و مدیریت مدارک از این جملهاند.
در پروژههای طولانی، سهم هزینههای غیرمستقیم افزایش پیدا میکند. تأخیر سهماهه فقط زمان تحویل را جابهجا نمیکند؛ بلکه هزینه حقوق تیم کارگاه، اجاره تجهیزات، نگهبانی، بیمه، انرژی و مدیریت پروژه را نیز افزایش میدهد.
۵. هزینههای مالی و اقتصادی
اگر پروژه با تسهیلات، سرمایهگذار یا منابع مالی مرحلهای اجرا شود، هزینه تأمین مالی باید در بودجه دیده شود. سود تسهیلات، خواب سرمایه، کاهش قدرت خرید پول، هزینه فرصت و اثر افزایش قیمتها در طول اجرا، بخشی از اقتصاد واقعی پروژهاند.
برای پروژهای که اجرای آن دو سال طول میکشد، جمعکردن قیمتهای امروز و در نظر گرفتن آن بهعنوان بودجه نهایی، معمولاً رویکرد دقیقی نیست. برنامه مالی باید با برنامه زمانبندی خرید و اجرا هماهنگ شود تا جریان نقدینگی پروژه مشخص باشد.
۶. ذخیره احتیاطی و بودجه ریسک
حتی دقیقترین برآوردها نیز با عدمقطعیت مواجهاند. تغییر نقشه، شرایط پیشبینینشده زمین، افزایش قیمت، تأخیر تأمینکننده، تغییر مقررات، دوبارهکاری و اصلاح خواستههای کارفرما میتوانند هزینه اضافه ایجاد کنند.در مرحله برآورد اولیه، میتوان متناسب با میزان قطعیت طراحی و شرایط پروژه، ذخیرهای حدود ۱۰ تا ۲۰ درصد در نظر گرفت. با تکمیل نقشهها، مشخصات فنی و قراردادها، دامنه عدمقطعیت کاهش پیدا میکند و مقدار ذخیره ریسک نیز میتواند دقیقتر شود.
در یک نگاه مدیریتی، هزینه کل سرمایهگذاری پروژه از جمع هزینههای مستقیم، غیرمستقیم، قانونی، حرفهای، مالی و ذخیره ریسک به دست میآید. حذف هرکدام از این بخشها از برآورد، آن هزینه را از بین نمیبرد؛ فقط باعث میشود دیرتر و معمولاً در زمان نامناسبتری آشکار شود.
چه عواملی بر هزینه ساخت ساختمان تأثیر میگذارند؟
هزینه هر متر مربع ساختمان نتیجه ترکیب دهها تصمیم فنی، معماری، قراردادی و مدیریتی است. به همین دلیل، مقایسه دو پروژه صرفاً بر اساس متراژ معمولاً گمراهکننده است. ممکن است یک ساختمان کوچک به دلیل پیچیدگی طراحی، محدودیت دسترسی یا تجهیزات خاص، هزینه متری بیشتری از یک پروژه بزرگ داشته باشد.
مهمترین عوامل اثرگذار را میتوان در پنج گروه بررسی کرد:
مشخصات فیزیکی پروژه، ویژگیهای طراحی، شرایط محل، کیفیت مورد انتظار و نحوه مدیریت اجرا.
متراژ و مقیاس پروژه
افزایش متراژ لزوماً باعث افزایش متناسب هزینه هر متر مربع نمیشود. برخی هزینههای ثابت مانند تجهیز کارگاه، طراحی، استقرار مدیریت و خرید تجهیزات عمومی در پروژههای بزرگتر میان متراژ بیشتری توزیع میشوند. بنابراین پروژههای بسیار کوچک ممکن است هزینه متری بیشتری داشته باشند.
در مقابل، پروژههای بزرگ به سرمایه در گردش، سازمان اجرایی، برنامه تدارکات و کنترل مدیریتی قویتری نیاز دارند. اگر این ظرفیتها فراهم نباشد، بزرگی پروژه میتواند به افزایش اتلاف و تأخیر منجر شود.
تعداد طبقات و ارتفاع ساختمان
افزایش تعداد طبقات بر سیستم سازهای، ابعاد فونداسیون، تعداد آسانسورها، تجهیزات اطفای حریق، فشار شبکه آب، سیستم برق اضطراری و الزامات دسترسی اثر میگذارد. ساختمان بلندمرتبه را نمیتوان فقط با ضرب هزینه یک ساختمان کمطبقه در تعداد طبقات برآورد کرد.همچنین با افزایش ارتفاع، حمل عمودی مصالح، ایمنی کار، استفاده از جرثقیل یا بالابر و مدیریت لجستیک پیچیدهتر میشود.
نوع سازه و سیستم سقف
انتخاب میان اسکلت فلزی، بتنی، دیوارهای باربر، سازه سبک یا سیستمهای پیشساخته بر هزینه مصالح، تجهیزات، مدت اجرا و نیاز به نیروی متخصص اثر میگذارد. هیچ سیستم سازهای در تمام پروژهها ارزانترین گزینه نیست.
برای نمونه، سرعت بیشتر اجرای اسکلت فلزی ممکن است هزینه مستقیم بالاتری داشته باشد، اما با کاهش مدت پروژه بخشی از هزینههای غیرمستقیم و خواب سرمایه را جبران کند. در مقابل، سازه بتنی ممکن است از نظر تأمین مصالح و نیروی اجرایی در برخی شهرها اقتصادیتر باشد.
بیشتر بخوانید : مقایسه اقتصادی اسکلت فلزی و بتنی : در این مقاله، هزینه مصالح و اجرا، سرعت ساخت، تجهیزات، نیروی انسانی، شرایط پروژه و هزینه ناشی از زمان بررسی میشود.
معماری، شکل و پیچیدگی ساختمان
سطوح منحنی، دهانههای بزرگ، کنسولها، اختلاف تراز زیاد، پلان نامنظم، نماهای چندلایه و جزئیات سفارشی باعث افزایش مصرف مصالح و نیروی اجرایی میشوند. هر شکست، زاویه یا تغییر غیرضروری در فرم ساختمان میتواند هزینه قالببندی، سازه، نما و آببندی را بالا ببرد.
معماری اقتصادی به معنای طراحی ضعیف یا یکنواخت نیست. یک طرح هماهنگ و منطقی میتواند ضمن حفظ کیفیت فضایی، از پیچیدگیهایی که ارزش متناسبی برای پروژه ایجاد نمیکنند جلوگیری کند.
کیفیت مصالح و سطح نازککاری
نوع کفپوش، شیرآلات، پنجره، کابینت، تجهیزات آشپزخانه، سیستم روشنایی، نما، درها و تجهیزات مکانیکی دامنه بزرگی از قیمتها دارند. به همین دلیل، اصطلاحهایی مانند «ساخت معمولی» یا «ساخت لوکس» بدون تعریف مشخصات فنی، برای برآورد دقیق کافی نیستند.
بهتر است سطح کیفیت با فهرست مصالح و تجهیزات تعریف شود. برای مثال، بهجای عبارت «پنجره باکیفیت»، نوع پروفیل، شیشه، یراقآلات، ضریب انتقال حرارت و الزامات نصب تعیین شود.
شهر و موقعیت جغرافیایی پروژه
دستمزد، هزینه حمل، دسترسی به مصالح، محدودیتهای شهری و شرایط اقلیمی در شهرهای مختلف یکسان نیست. در مناطق دور از مراکز تولید، هزینه حمل مصالح یا اعزام نیروی متخصص میتواند قابلتوجه باشد.
اقلیم نیز بر مشخصات پوسته، عایقکاری، تأسیسات گرمایشی و سرمایشی و انتخاب مصالح اثر دارد. ساختمانی در منطقه گرم و خشک، مرطوب یا سردسیر نیازهای یکسانی ندارد.
شرایط زمین و گودبرداری
نوع خاک، سطح آب زیرزمینی، شیب زمین، وجود ساختمان مجاور و عمق گود از عوامل مهم هزینهاند. هزینه پایدارسازی گود در یک زمین شهری متراکم ممکن است از هزینه بخش قابلتوجهی از سازه بیشتر شود.آزمایش خاک و مطالعات اولیه، هزینه اضافه و تشریفاتی نیستند؛ بلکه برای کاهش خطر تصمیمگیری بر پایه اطلاعات ناقص انجام میشوند.
وضعیت بازار و زمان خرید
فولاد، سیمان، کابل، تجهیزات مکانیکی و اقلام وابسته به ارز ممکن است در دورههای کوتاه تغییر قیمت داشته باشند. جهش شاخص نهادههای ساختمانی در زمستان ۱۴۰۴ نمونهای از تأثیر نوسانات بازار بر هزینه پروژههاست.
برنامه خرید باید با طراحی، فضای انبار، جریان نقدینگی و برنامه اجرا هماهنگ باشد. خرید زودهنگام همه اقلام میتواند موجب خواب سرمایه و آسیب مصالح شود؛ خرید دیرهنگام نیز ممکن است پروژه را در معرض افزایش قیمت یا کمبود کالا قرار دهد.
مدت اجرا و کیفیت مدیریت پروژه
زمان یکی از اجزای هزینه است. هر ماه تأخیر میتواند هزینههای کارگاه، مدیریت، تجهیزات، بیمه و تأمین مالی را افزایش دهد. علاوه بر آن، پروژه در معرض قیمتهای جدید مصالح و دستمزد قرار میگیرد.
برنامه زمانبندی واقعبینانه، کنترل تغییرات، هماهنگی نقشهها، مدیریت خرید و تصمیمگیری بهموقع میتوانند از بخش قابلتوجهی از هزینههای قابلاجتناب جلوگیری کنند. مدیریت پروژه هزینهای اضافه بر ساخت نیست؛ ابزاری برای کنترل کل هزینه ساخت است.
نوع قرارداد و شیوه انتخاب پیمانکار
قرارداد مقطوع، فهرستبهایی، مدیریت پیمان، هزینه بهعلاوه حقالزحمه و EPC، ریسکهای متفاوتی میان کارفرما و پیمانکار توزیع میکنند. انتخاب مدل قراردادی نامتناسب ممکن است ظاهراً قیمت اولیه کمتری ایجاد کند، اما در ادامه باعث ادعا، تغییر مبلغ و اختلاف شود.
قیمت پایین پیشنهادی، زمانی ارزشمند است که محدوده کار، مشخصات فنی، مسئولیتها و شرایط تغییرات شفاف باشند. در غیر این صورت، بخشی از هزینه حذف نشده و فقط به صورت صورتوضعیت اضافی، ادعا یا افت کیفیت بازمیگردد.
بررسی تفصیلی اثر متراژ، تعداد طبقات، شهر، نوع سازه، کیفیت، زمان و قرارداد در مقاله «عوامل مؤثر بر هزینه ساخت ساختمان» ارائه میشود.
جمعبندی
برآورد صحیح هزینه ساخت ساختمان، تنها به دانستن قیمت هر متر مربع محدود نمیشود. نوع پروژه، کیفیت ساخت، شرایط زمین، سیستم سازهای، تأسیسات، موقعیت جغرافیایی، شیوه اجرای پروژه و نحوه مدیریت آن، همگی میتوانند تأثیر قابلتوجهی بر هزینه نهایی داشته باشند. به همین دلیل، استفاده از یک عدد ثابت برای همه پروژهها نهتنها دقیق نیست، بلکه ممکن است باعث تصمیمگیریهای نادرست و کسری بودجه در مراحل اجرا شود.
اگر در حال برنامهریزی برای ساخت یک پروژه مسکونی، تجاری، اداری یا صنعتی هستید، پیشنهاد میشود علاوه بر برآورد اولیه هزینه، به موضوعاتی مانند مدیریت هزینه، زمانبندی اجرا، انتخاب روش قرارداد، کنترل ریسک و بهینهسازی طراحی نیز توجه کنید. این عوامل معمولاً تأثیر بیشتری بر هزینه نهایی پروژه دارند تا اختلاف قیمت چند قلم مصالح ساختمانی.
گام بعدی شما در صنعت ساختمان چیست؟
اگر مطالعه این راهنما باعث شده است با اهمیت مدیریت هزینه، برنامهریزی مالی و تصمیمگیری حرفهای در پروژههای ساختمانی بیشتر آشنا شوید، احتمالاً اکنون زمان مناسبی است که دانش و مهارت خود را به سطح بالاتری ارتقا دهید.
پست های مرتبط
02 مرداد 1405
صورت وضعیت چیست؟ آموزش کامل تهیه صورت وضعیت پیمان + مسیر شغلی
در پروژههای عمرانی، صورت وضعیت فقط یک سند مالی برای دریافت مطالبات پیمانکار نیس...
27 تیر 1405
نقشه راه مهندسی عمران: چگونه بهترین مسیر شغلی خود را انتخاب کنیم؟
بازار کار مهندسی عمران در ایران، برخلاف تصور بسیاری، «اشباع» نشده است؛ بلکه دچار...
26 تیر 1405
تفاوت رشتههای نظارت، اجرا و محاسبات در مهندسی عمران چیست؟
بزرگترین چالش هر فارغالتحصیل رشته عمران پس از دریافت مدرک، انتخاب مسیر شغلی است...
23 تیر 1405
قرارداد پیمانکاری در پروژههای ساختمانی چیست؟ انواع، بندهای مهم و نکات حقوقی برای مهندسان عمران
در پروژههای عمرانی، کیفیت اجرا فقط به مهارت فنی وابسته نیست؛ بلکه نوع قرارداد ن...
19 تیر 1405
پریماورا چیست؟ راهنمای کامل نرم افزار Primavera P6 برای مهندسان عمران و کنترل پروژه
در پروژههای عمرانی بزرگ، فقط تجربه اجرایی برای موفقیت کافی نیست. وقتی تعداد فعا...
